עבודות פיתוח שכונת הדגן
בשעה טובה אושרו עבודות השלמות הפיתוח של שכונת הדגן.
העבודות כוללות ביצוע עבודות ריצוף מדרכות, שתילת עצים, ריבוד אספלט ועוד.
לאחר חג הפסח יתחילו העבודות בשטח.

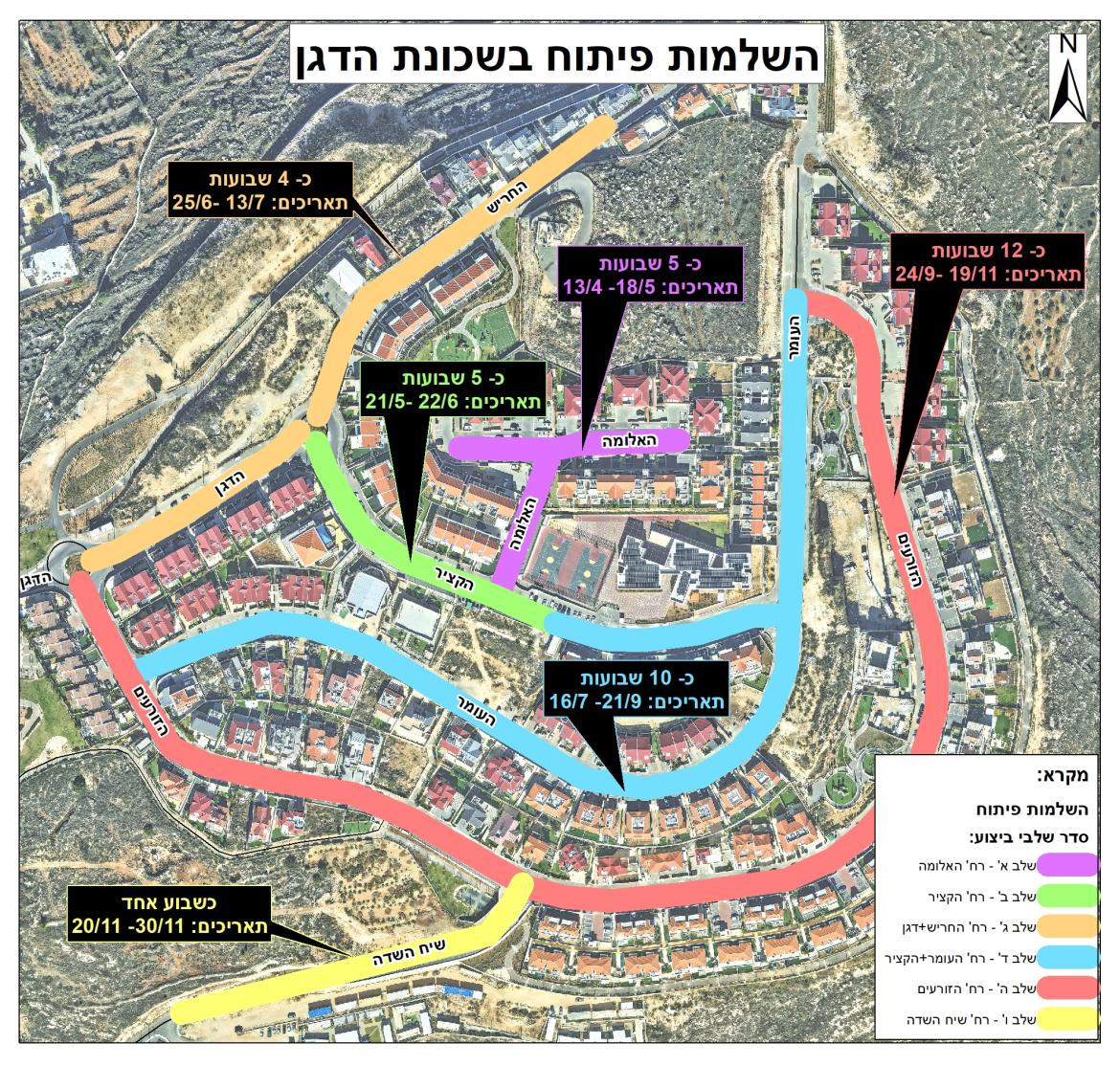

מצורפת תוכנית על פי רחובות הכוללת תאריך וצפי משוער של זמן העבודה של כל אחד מהשלבים.
שלב א - האלומה כ- 5 שבועות בין התאריכים 13/4-18/5
שלב ב - הקציר כ- 5 שבועות בין התאריכים 21/5-22/6
שלב ג- חריש/דגן כ- 4 שבועות בין התאריכים 25/6-13/7
שלב ד - עומר /קציר כ- 10שבועות בין התאריכים 16/7-21/9
שלב ה - הזורעים כ- 12 שבועות בין התאריכים 24/9-19/11
שלוב ו - שיח השדה כ- שבוע בתאריך 20/11-30/11
אנו משתדלים לבצע את העבודות תוך התחשבות בשגרת החיים אך העבודות ידרשו חסימת כבישים וחניות עליהם נודיע מבעוד מועד.
לדיווחים על מפגעים יש להתקשר ל106 /לפתוח קריאה באפליקציה.
תודה על שיתוף הפעולה,
